云阳首个风电项目“主动脉”贯通,绿色能源照亮未来,洞鹿风电送出工程投运,助推渝东北能源结构转型

国网云阳供电公司自主建设管理的洞鹿风电场110千伏送出工程正式带电投运的相关情况,包括工程提前完成的意义、建设过程中面临的挑战及解决办法,还阐述了洞鹿风电项目的投资、并网计划以及投运后的效益等。

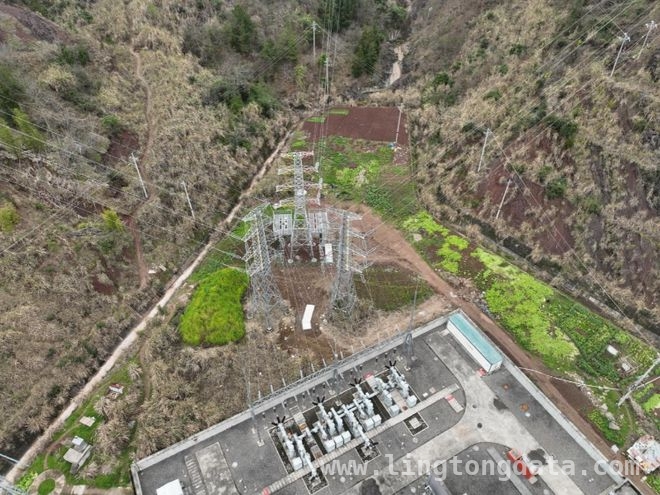

在3月18日这一重要时刻,110千伏黄岭变电站内,110千伏洞黄线155开关成功合闸。这一动作标志着由国网云阳供电公司自主建设管理的洞鹿风电场110千伏送出工程正式带电投运,自此,洞鹿风电升压站与110千伏黄岭变电站实现了互联。

值得一提的是,作为云阳县首个风电项目的电力上网“主动脉”,该工程较原计划时间提前了三个月完成建设。这一提前完成意义重大,它成功打通了清洁能源并网的“最后一公里”,为后续洞鹿100兆瓦风力发电项目的同步投运提供了有力保障,也为全力服务云阳新能源开发建设奠定了坚实基础。

据了解,洞鹿风电场110千伏送出工程的建设难度不小。该工程新建输电线路长达20.06公里,需要架设铁塔48基,还要跨越山区沟壑32处。自2023年12月开工以来,国网云阳供电公司面临着诸多挑战,复杂的地形、冬季施工窗口期短以及各方协调等问题接踵而至。

不过,国网云阳供电公司并没有被困难打倒。他们联合云阳县发改委、属地村镇组建了专项攻坚组,累计召开现场协调会24次,开展政策宣讲28场次。在建设过程中,还运用无人机航拍建模优化路径方案,减少林木砍伐面积达20%,最终实现了线路架设“零缺陷”投运。

云阳首个风电项目“主动脉”贯通,绿色能源照亮未来,洞鹿风电送出工程投运,助推渝东北能源结构转型

洞鹿风电项目作为云阳县“十四五”重点能源工程,总投资高达6.8亿元,计划在2025年5月实现全容量并网。项目投运后,预计年发电量可达2.004亿千瓦时,这个电量可满足约10万户家庭的年用电需求。同时,每年可节约标煤6万吨,减少二氧化碳排放16.8万吨,这相当于新增造林460公顷。预计到2025年,县域清洁能源装机容量将突破170兆瓦,初步形成“风光水储”多能互补格局,有力助推渝东北地区能源结构转型。

本文介绍了洞鹿风电场110千伏送出工程正式带电投运,该工程提前三个月完成,为后续风电项目及云阳新能源建设奠定基础。还阐述了工程建设的难度与应对措施,以及洞鹿风电项目的投资、并网计划和投运后的显著效益,对推动渝东北能源结构转型意义重大。
